升平001翻沉事故28天搶險結束

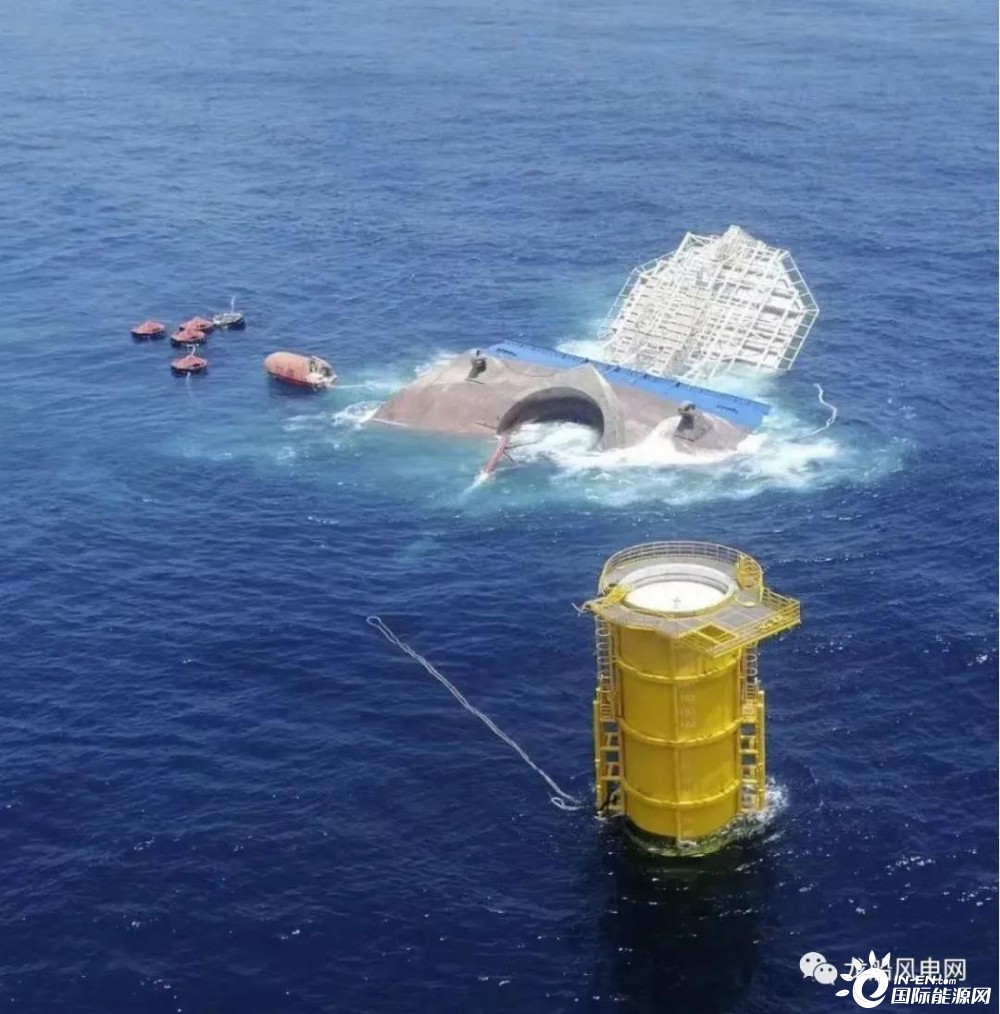

2021年07月25日,海上風電安裝平臺“升平001”在惠州風電施工海域發生傾斜翻沉事故。事故造成65人遇險,當天安全轉移61人,尚有4人失聯。
據此前報道,惠州海事局曾表示,將在搜救工作的同時展開事故調查處理工作,同并制定沉船打撈方案及防污清污應急措施。
據正力海洋工程公司(正力海工)9月20日消息, 該公司得到險情消息后,立即成立應急搶險小組,針對現場情況擬定搶險計劃,就近調遣施工隊伍于事故當天先行趕往現場進行水下失蹤人員搜尋作業。同時調遣設備物資、人員及工程船“正力6”輪,趕赴現場。
“升平001”船長60米、型寬54米、型深6米,平臺存有輕油約150噸、樁腿液壓油約8噸。為保護海洋環境,根據惠州市海上應急搜救中心的搜救應急行動指示,在進行水下失蹤人員搜救的同時封堵好平臺上可能的溢油孔。

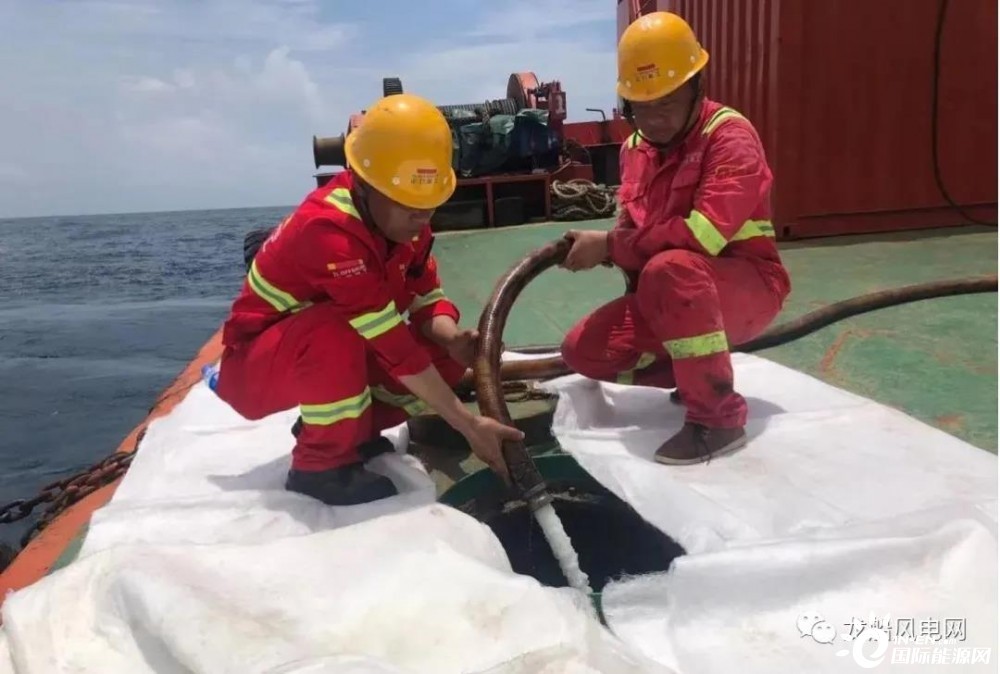

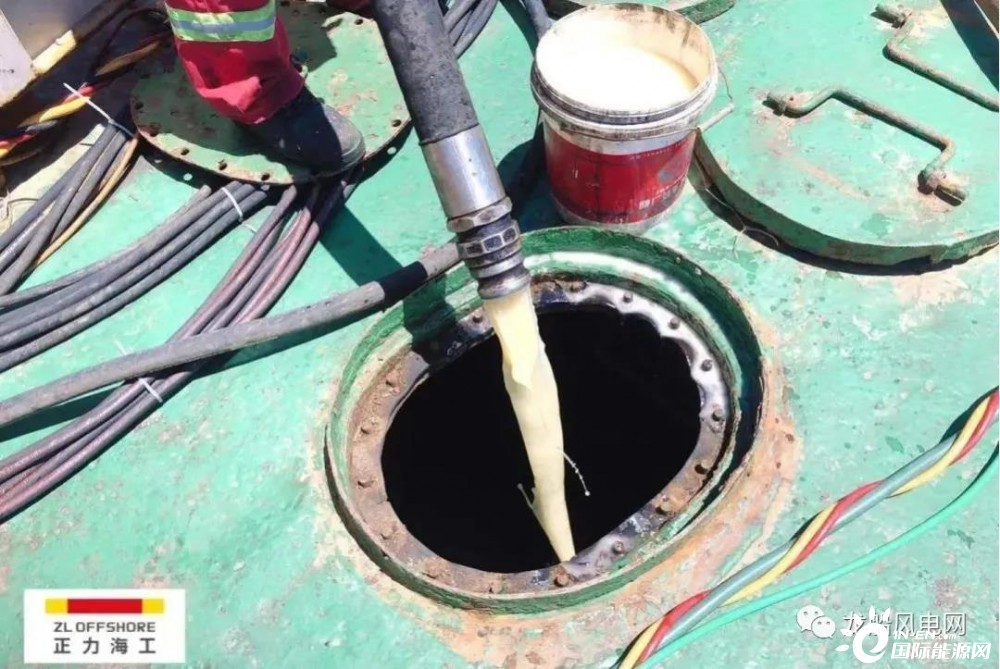

事故海域氣溫持續維持在30°以上,不時還有漂潑大雨降臨,且現場浪大水急,海況惡劣。正力海工經過水下探摸搜尋、調試抽油設備、水下開孔、拆卸透氣孔、鏈接抽油管路等工序,于8月21日結束應急行動,整個救援行動歷時28天。

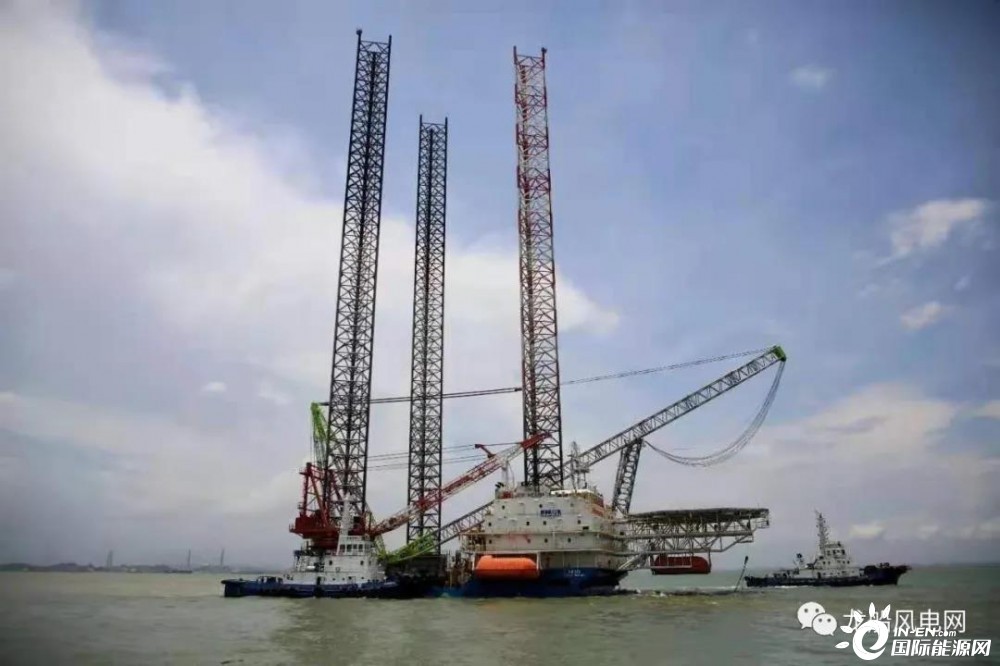

據了解,“升平001”由中國船舶集團旗下廣船國際所屬文沖修造改裝,于6月16日改裝完成并交付。該風電安裝平臺于2021年2月21日進入文沖修造碼頭,改裝實際施工周期為50天,完成了390噸的主甲板、艙室結構加強和托架結構的改裝。平臺改裝最大的難點為改建甲板涉及15個艙室,含2個淡水艙、3個油艙、8個壓載艙以及1個緩沖艙和機艙。
“升平001”是文沖修造承接的第一艘風電安裝平臺改建項目,該平臺隸屬天津津澄海洋工程有限公司,前身是從新加坡進口的“堡壘2號”居住平臺。
原平臺“堡壘2號”于2014年由新加坡Triyards船廠建造,平臺長92.14米,寬54米,樁腿高度137.25米,總噸6700噸,改造后平臺加裝1600噸履帶吊,入籍中國船級社,登記天津港,由山東電建一公司承租,投入中廣核惠州港口一期海上風電項目作業。
